Donnerstag, 9. Februar 2012

Heute ist der große Tag: Abnahme!

Donnerstag, 9. Februar 2012, 6:30 Uhr:

Noch 1,5 Stunden bis zum Showdown. Um 8 Uhr treffen wir uns auf der Baustelle zur Endabnahme. Wobei man ja nicht mehr von Baustelle reden kann, denn es ist tatsächlich fertig. Und das genau an dem Tag, der schon vor einem halben Jahr prognostiziert worden ist.

Am letzten Montag hatten wir die Vorabnahme, die sehr unproblematisch war. Wir haben ja einen sehr guten Draht zu unserem Bauleiter und ihm die Dinge, die uns aufgefallen sind, immer direkt mitgeteilt. So war der Termin eigentlich ein ganz normaler Bauleiter-Termin und die letzten Sachen sind auch diese Woche noch gemacht worden. Beispielsweise waren wir nicht ganz zufrieden mit dem Treppeneinbau, hier war teilweise etwas unsauber gearbeitet worden --> alles korrigiert.

Die Heizung ist mittlerweile auch im richtigen Wärmepumpen-Betrieb. Da mussten wir bei den aktuell doch etwas kalten Außentemperaturen (bis zu -10° Celsius) ein wenig Starthilfe geben. Denn bei Raumlufttemperaturen unter 16° kann die Maschine nicht anlaufen, also haben wir ein kleines Öfchen aufgestellt und dann ging es auch schon bald los. Danke für den Tipp, Firma Wendt! :-)

Auch den Blower-Door Test haben wir bestanden mit einem Wert von knapp 0,7. Erlaubt sind bei unserem Haus 1,5. Das spricht dann wohl für sich.



Damit endet unser Hausbau-Blog dann vorerst, es sei denn wir schaffen es, auch die noch ausstehenden Außenarbeiten zu protokollieren. Da verspreche ich aber erstmal nicht zu viel, die letzten Wochen haben ja gezeigt, dass das Bloggen doch mal schnell vergessen wird...

Montag, 23. Januar 2012

nur noch zwei Wochen...

Die Spannung steigt. Heute in zwei Wochen findet schon die Vorabnahme statt.
Jetzt sollte man meinen, es wäre nochmal richtig hektisch auf der Baustelle, aber das ist überhaupt nicht so.

Seit letzter Woche Sonntag und damit pünktlich zum Ende der Viebrock-Weihnachtsferien sind wir mit unseren Eigenleistungen an den Böden fertig. Im Erdgeschoss liegen die Fliesen und im Obergeschoss Laminat.

Außerdem passiert:
- Die Badezimmer sind fertig und müssen nur noch versiegelt werden.
- Die Tapeten sind zu knapp 98% fertig und gestrichen.
- Es gibt fließendes Wasser im Haus.
- Die Garage ist angeliefert worden

Ein wenig holprig läuft unsere Elektroinstallation. Die Steckdosen und Schalter sind zwar fast alle gesetzt, aber es gab ein paar Mißverständnisse wegen der Anträge für die Zähler, falscher Rolladenschalter, usw. Alles etwas nervig, aber auch schon beim Bauleiter "gepetzt" und wird geklärt.

Heute und morgen kommt dann die Treppe, Ende der Woche die Türen und dann steht nur noch der Versiegeler auf dem Programmplan.
Fotos reiche ich später nach.

Dienstag, 3. Januar 2012

Viel passiert, hier der neueste Stand

Erst einmal allen Lesern noch ein frohes neues Jahr und allen zukünftigen und derzeitigen Bauherren viel Glück!!

Bei uns ist in den letzten Wochen sehr, sehr  viel passiert. Heute nehme ich mir mal die Zeit, den aktuellen Stand zu posten und ein paar Fotos zu zeigen.

Estrich
Der Estrich ist fertig und die Entfeuchtergeräte haben mittlerweile schon weit über 300 Stunden Arbeitszeit hinter sich. Wahnsinn was da für eine Menge Wasser aus dem Bau geholt wird. Dazu ist die Heizung hochgefahren worden hat ein Bodentrocknungsprogramm durchlaufen.

Spachtelarbeiten
Nachdem der Estrich ein paar Tage getrocknet war, sind die Spachtler angerückt um die Stoßfugen an der Erdgeschossdecke, den Rigipsplatten an der OG-Decke und den Wandelementen im OG glatt zu machen. Sieht alles sehr gut aus:

Photovoltaik
Kurz vor knapp aber noch in 2011 ist unsere Photovoltaik-Anlage aufgebaut worden und produziert Strom.
Sieht sehr schick aus und fällt kaum auf auf dem ohnehin schwarzen Dach:



Zisterne
Mit den Bodenarbeiten im Spätsommer haben wir ja bereits die Zisterne eingebuddelt. Jetzt ist sie an die Regenwasserrohre angeschlossen und der Überlauf an den Kanal angeschlossen.

Fliesen
Die Fliesenarbeiten, die von Viebrock ausgeführt werden (nur Bäder) sollten nach dem Terminplan in der Woche vor Weihnachten erledigt werden. Das hat aber nicht geklappt und der Bauleiter hatte uns den Fliesenleger für die KW2/2012 in Aussicht gestellt. Um so erstaunter waren wir, als es am 28.12. an der Tür klopfte und zwei fleißige Fliesenleger da standen. Im Handumdrehen war das Gäste-WV gefliest und im Bad die "Elefantenhaut" aufgetragen. Wann die Jungs wiederkommen und ihre Arbeit beenden, weiß ich aber auch nicht... Da aber der Bauzustand "fliesenfertig" nicht wie geplant am 22.12. erreicht wurde, haben wir die entsprechend vereinbarte Rate auch nicht zu diesem Zeitpunkt an Viebrock überwiesen.

Spitzboden, Tapezierarbeiten und Fliesen in Eigenleistung

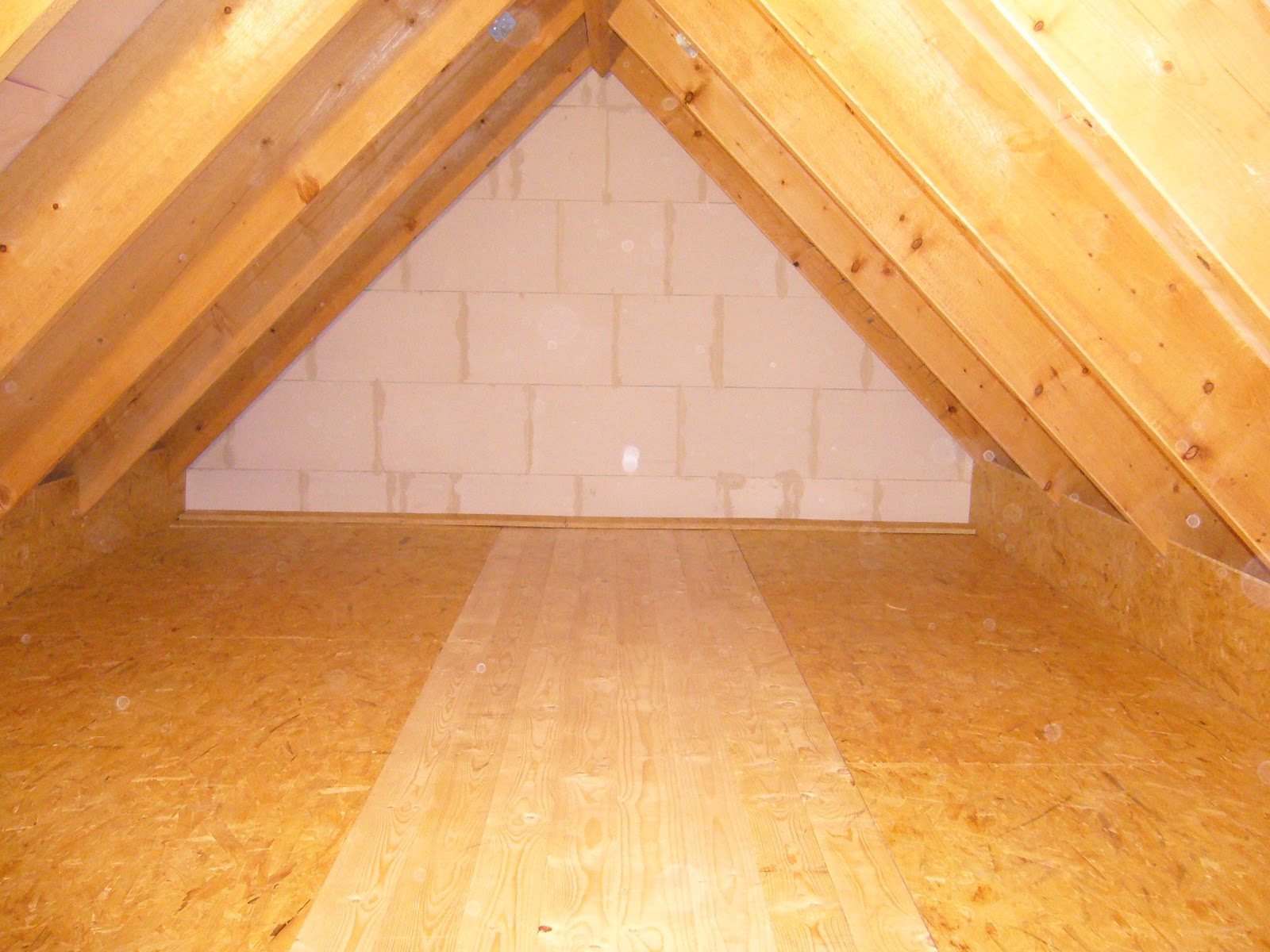

In der handwerkerfreien Zeit zwischen den Feiertagen habe ich mit meinem Schwiegervater den Spitzboden mit OSB-Platten (22mm) ausgebaut.


Außerdem stand das Tapezieren der Decken mit Malervlies auf dem Programm. Übrigens: Eine aus unserer Sicht sehr gute Quelle für Malervlies findet ihr bei den Links. Wir haben uns für die 130 Gramm-Variante in 07x25m entschieden.

Gestern haben wir dann auch mit dem Fliesen der Böden begonnen und haben schon die ersten Quadratmeter geschafft.

Samstag, 17. Dezember 2011

Fußbodenheizung fertig, Estrich drin

Vorgestern ist die Fußbodenheizung fertiggestellt worden, damit gestern dann der Estrich darüber ausgekippt werden konnte.
Über das Wochenende darf der Estrich dann schonmal ein bisschen trocknen, bevor nächste Woche die Trockner aufgestellt werden und schon die ersten Fliesenarbeiten im Bad gemacht werden.

Kurz vor Weihnachten kommt dann noch der Verspachteler und macht unsere Decken und Wände schön.

Die Hausanschlüsse in dieser Woche sind insgesamt etwas holprig verlaufen.
Da offensichtlich keiner mehr unser Mörtelsilo haben wollte, ist das einfach nicht abgeholt worden. Dummerweise sollte aber genau der Kanalanschluss hin, sodass die Firma zwei Mal unverrichteter Dinge, allerdings auf Kosten von Viebrock, abreisen musste. Dadurch haben wir da jetzt zwei Tage Verzug und das Wetter trägt jetzt auch nicht gerade zum zügigen Gelingen bei.

Sonntag, 11. Dezember 2011

Das Gerüst ist weg




Mehr muss man gar nicht dazu schreiben...

Endlich können wir den Anblick von außen ungestört genießen.

Jetzt kommt die sog. Hausanschlusswoche, in der wir an den Kanal und das Wassernetz angeschlossen werden. Außerdem wird sehr wahrscheinlich die PV-Anlage auf das Dach montiert.

Mittwoch, 7. Dezember 2011

Innen verputzt, außen verfugt

Diese Woche ging es bisher richtig voran. Die Putzer, die am Montag angefangen haben, waren gestern Abend schon fertig (sieht für mich als Laien zumindest sehr gut aus!). Heute sind dann die Verfuger angereist und haben mal eben an einem Tag das ganze Haus verfugt.

Morgen passiert dann mal ausnahmsweise gar nichts, am Freitag wird das Gerüst abgebaut und die beiden Silos vor dem Haus (Mörtel und Putz) werden abgeholt.
Ab dann sieht es dann wie ein richtiges Haus aus und man kann den Bürgersteig wieder benutzen. Da freuen sich die Nachbarn :-)

Nächste Woche ist die offizielle Hausanschluss-Woche. Montag und Dienstag wird der Kanalanschluss hergestellt, am Mittwoch kommt der Wasseranschluss in das Haus.
Und mit ein bisschen Glück wird auch die Photovoltaik-Anlage auf das Dach gesetzt.

Neue Fotos gibt es beim nächsten Mal!

Dienstag, 6. Dezember 2011

Elektro ist fertig, die Putzer sind da

Die Elektroinstallation hat sich etwas hingezogen und ist statt letzte Woche Freitag erst gestern, also am Montag, fertig geworden. Die Jungs hatten zwar schon einen Tag früher als geplant angefangen, dann aber am Donnerstag und Freitag wohl noch auf einer anderen Baustelle zu tun. Dafür waren sie dann am Samstag den ganzen Tag da und haben gestern die letzten Strippen gezogen.

Jetzt schmücken das Haus gefühlt mehrere Kilometer Leer-Rohre und Stromleitungen und die ganzen schönen Wände sind aufgeschlitzt und durchgebohrt.

Damit das wieder ordentliche Formen annimmt, sind gestern auch die Putzer angerückt und haben auch ein Silo vor das Haus gestellt (das Mörtelsilo den Maurern steht nämlich immer noch da). Jetzt wird's ganz schön eng vor der Hütte.

Hier noch ein paar Bilder:
Das wird mal die Dusche

Interessante Schlitz-Anordnung, hier an der Tür von der Diele zum Wohnzimmer

Die Leerrohre gehen auf's Dach, sind für die PV-Anlage vorgesehen.

Die Unterkonstruktion für Waschtisch und WC
